[AI 데이터센터] 제3회 한국 데이터센터 전력수요의 실체
본문 바로가기
전력산업 운영현황/전력시장 5대 시리즈

[AI 데이터센터] 제3회 한국 데이터센터 전력수요의 실체

by 라파엘0929 2026. 6. 20.

🟣 AI 데이터센터 완전정복 · 제3회

한국 데이터센터
전력수요의 실체

수도권 신청 71%, 그러나 절반 이상 '공급불가' — 숫자로 보는 진짜 병목

📅 2026년 6월 20일 ✍️ 라파엘0929 📖 약 2,800자 🏷️ 데이터센터 / 전력수요 / 공급불가
🟣 AI 데이터센터 완전정복 시리즈 진행 현황
현재: 제3회 / 전체 20회 — 한국 데이터센터 전력수요

3 / 20 완료 (15%)
INTRO

3년 만에 50배 — 숫자가 보여주는 속도

지난 회차에서 데이터센터 수요가 SMP를 어떻게 흔드는지 메커니즘을 살펴봤습니다.그렇다면 그 수요는 실제로 얼마나 빠르게 늘고 있을까요?
답은 충격적입니다. 국내 데이터센터 계약전력 신청량은 2020년 이전 60MW 수준에서 2023년 3,091MW로, 단 3년 만에 50배 이상 증가했습니다.

그런데 더 중요한 사실이 있습니다. 이렇게 폭증한 수요 중 상당수가 실제로는 전력을 공급받지 못하고 있다는 것입니다. 오늘은 한국 데이터센터 전력수요의 정확한 규모, 기업별 실제 사용량 증가 속도, 그리고 수도권 집중이 만든 '공급불가'라는 새로운 병목 현상을 데이터로 완전히 해부하겠습니다.

KEY NUMBERS

숫자로 보는 한국 데이터센터 전력수요

📊 The Scale · 신청량 폭증
데이터센터 계약전력 신청량: 2020년 이전 60MW → 2023년 3,091MW
3년 만에 50배 이상 증가, 신청 건수도 2건→47건으로 급증
📌 2024.08~2026.03 1차 기술검토 신청 736건 中 522건(71%)이 수도권 집중
4,461MW
2025년 국내 데이터센터
전력수요 (한국IDC)
71%
데이터센터 전력신청
수도권 집중 비율 (머니투데이)
53.4%
수도권 신청 中
공급불가 판정 비율 (머니투데이)
※ 출처: 한국IDC(2025.06.30) — 2025년 전력수요 4,461MW / 머니투데이, 「[단독]"데이터센터 짓겠다" 수도권 71% 몰렸는데, 절반 이상 '공급불가'」(2026.05.18) — 이정헌 의원실 통해 기후에너지환경부 입수 자료 분석

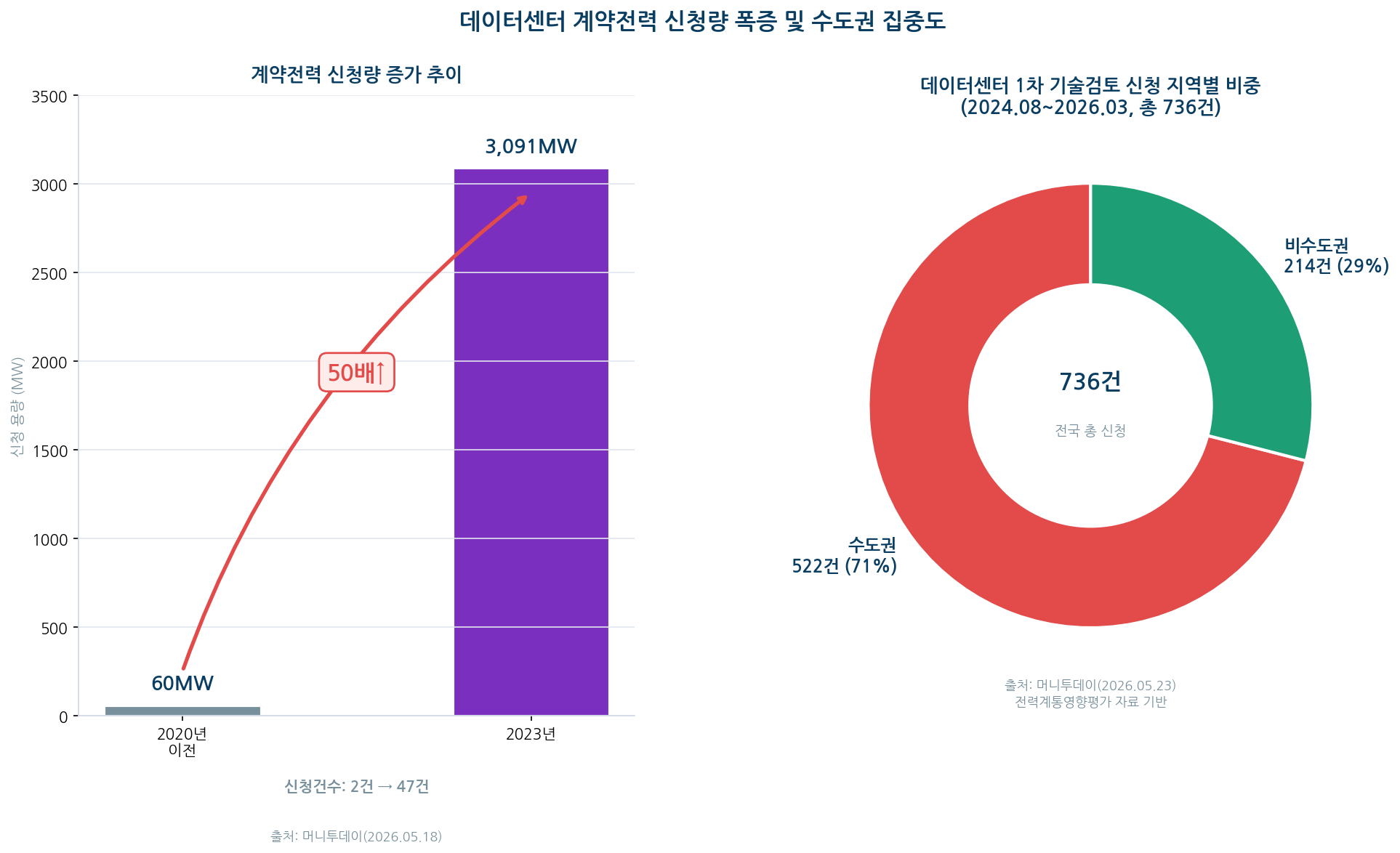

계약전력 신청량 증가 추이(2020년 이전→2023년) 및 수도권·비수도권 신청 비중 비교



SUPPLY DENIED

수도권의 역설 — 수요는 몰리는데 절반이 '공급불가'

📢 핵심 사건 · 근거자료
수도권 데이터센터 신청 522건 중 279건(53.4%) 공급불가 판정
전국 공급불가 306건 中 91.2%가 수도권에 집중 — 서울은 단 1건만 승인
출처: 머니투데이, 「수도권 데이터센터 몰리지만…전력망 '감당불가'→지방이 대안?」(2026.05.23)

전력계통영향평가(2024년 8월 시행) 자료에 따르면, 2024년 8월부터 2026년 3월까지 데이터센터 1차 기술검토 신청 736건 중 522건(71%)이 수도권에 몰렸습니다. 그러나 결과는 정반대였습니다. 수도권 신청 522건 중 279건(53.4%)이 공급불가 판정을 받았고, 본심사에서도 수도권은 24건 중 단 10건만 통과했습니다.

구분 수도권 비수도권
1차 기술검토 신청 522건 (71%) 214건 (29%)
1차 공급불가 건수 279건 (53.4%) 27건 (12.6%)
본심사 통과율 24건 中 10건 통과 52건 中 89.7% 통과
전국 공급불가 중 비중 91.2% 8.8%
서울 단독 승인 건수 단 1건 -
※ 출처: 머니투데이(2026.05.20·05.23) — 이정헌 더불어민주당 의원실 통해 기후에너지환경부에서 입수한 「데이터센터 전기사용신청 현황」 자료 분석
💡 핵심 정리
수도권 신청사업자의 최종 성공률은 사실상 1.9%에 불과합니다. 신청의 절반 이상이 1차 기술검토에서 걸러지고, 본심사에 올라가도 절반 이상이 추가로 탈락하는 이중 관문 구조이기 때문입니다. "데이터센터를 수도권에 짓겠다"는 신청이 줄을 잇지만, 정작 전력망은 이를 받아낼 여력이 없다는 의미입니다.
※ 출처: 머니투데이(2026.05.23) — 수도권 신청사업자 최종 성공률 1.9% 분석

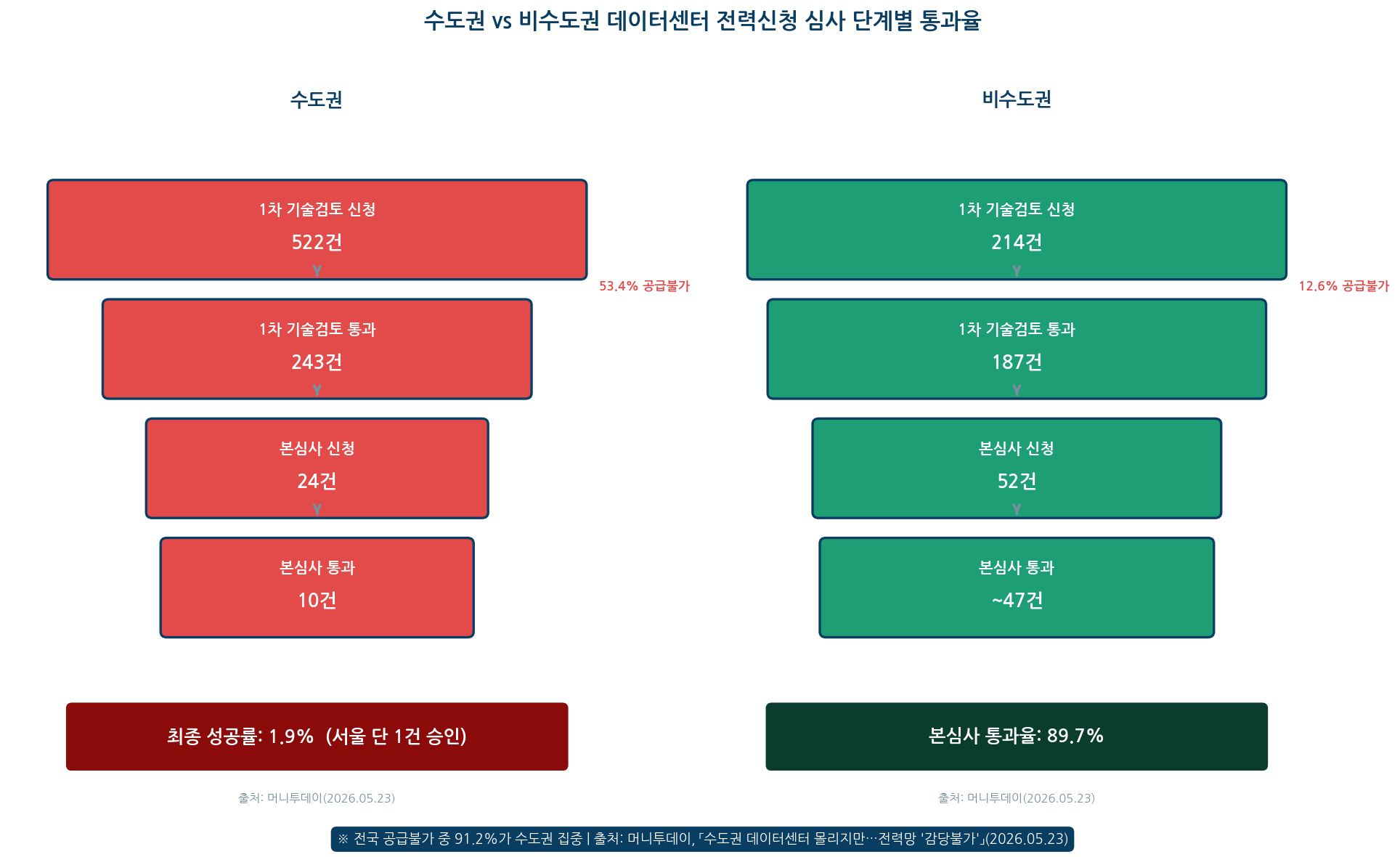

수도권 vs 비수도권 데이터센터 전력신청 심사 단계별 통과율 비교 (1차 기술검토→본심사)
CORPORATE DATA

실제 기업들의 전력사용량은 얼마나 늘었나

거시 통계만으로는 체감하기 어려운 변화를, 실제 기업 데이터로 확인해보겠습니다. 조선일보 보도에 따르면 데이터센터 가동이 늘어난 카카오와 네이버의 2021~2023년 전력 사용량은 각각 117%, 44% 폭증했습니다.

구분 수치
카카오 전력사용량 증가 (2021~2023) +117%
네이버 전력사용량 증가 (2021~2023) +44%
전국 데이터센터 전력사용량 (2022년 말→2023년 말) 1,762MW → 1,985MW
2023년 데이터센터 전력사용량 비교 서울 강남구 전체 전력사용량과 유사
카카오·네이버 재생에너지 사용률 (2023년 말) 각각 3.3%·3.1%에 불과
※ 출처: 조선일보(2025.12.22 인용, 한국데이터경제신문 2026.05.12 재인용) — 카카오·네이버 전력사용량 증가율 / 헤럴드경제(2024.08.06) — 서울환경연합 분석, 전국 150개 데이터센터 전력사용량(2023년 말 1,985MW) / 한국데이터경제신문(2026.05.12) — 재생에너지 사용률(서울환경연합 분석)
⚠️ 요금 부담도 동시에 상승: 한전에 따르면 데이터센터가 적용받는 일반용 전기요금은 2021년 kWh당 128.47원에서 2025년 말 172.99원으로 4년 만에 35% 올랐습니다. 데이터센터는 제조업·광업과 달리 산업용이 아닌 일반용 요금을 적용받는 구조여서, 전력비가 운영비용의 30~50%를 차지하는 업계 입장에서는 이중 부담입니다.
※ 출처: 한국데이터경제신문(2026.05.12) — 한전 일반용 전기요금 2021년 128.47원→2025년말 172.99원(kWh당), Uptime Institute 글로벌 평균 전력비 비중 약 40%
LONG-TERM OUTLOOK

장기 전망 — 2038년 16.7GW, 2060년에는 6배 이상

단기 통계를 넘어 장기 전망을 보면 변화의 규모가 더 분명해집니다. 11차 전력수급기본계획 실무안에 따르면 2038년 데이터센터 추가수요는 16.7GW로, 한국일보 보도에 따르면 이는 2023년 데이터센터 전력소비의 약 6배 수준입니다.

전망 기관/계획 시점 전망치
한국IDC 2025년 → 2028년 4,461MW → 6,175MW (연 11%↑)
11차 전력수급기본계획 2038년 추가수요 16.7GW (2023년 대비 약 6배)
에너지경제연구원(KEEI) 2024년 → 2040년 5TWh → 31.6TWh (6배 이상)
국가전략기술연구원(NKIS) 기준전망 2023년 → 2060년 5TWh → 65TWh (연 7.2%↑)
NKIS AI 가속 시나리오 2023년 → 2060년 5TWh → 135TWh (연 9.3%↑)
※ 출처: 한국IDC(2025.06.30) / 한국일보(2025.08.31) — 11차 전력수급기본계획 2038년 전망 / 헤럴드경제(2024.08.06) — 산업통상자원부 코멘트 "AI 영향으로 2030년 수요 2023년 대비 2배 이상" / 국가전략기술연구원(NKIS) — 기준전망·AI 가속 시나리오 비교
핵심 포인트: 전망 기관마다 수치는 다르지만 방향은 일치합니다. 데이터센터 전력수요는 최소 6배에서 최대 27배(5TWh→135TWh)까지 늘어날 것이라는 데 모든 기관이 동의하고 있습니다. 차이는 "얼마나 빨리, 얼마나 크게"일 뿐입니다.

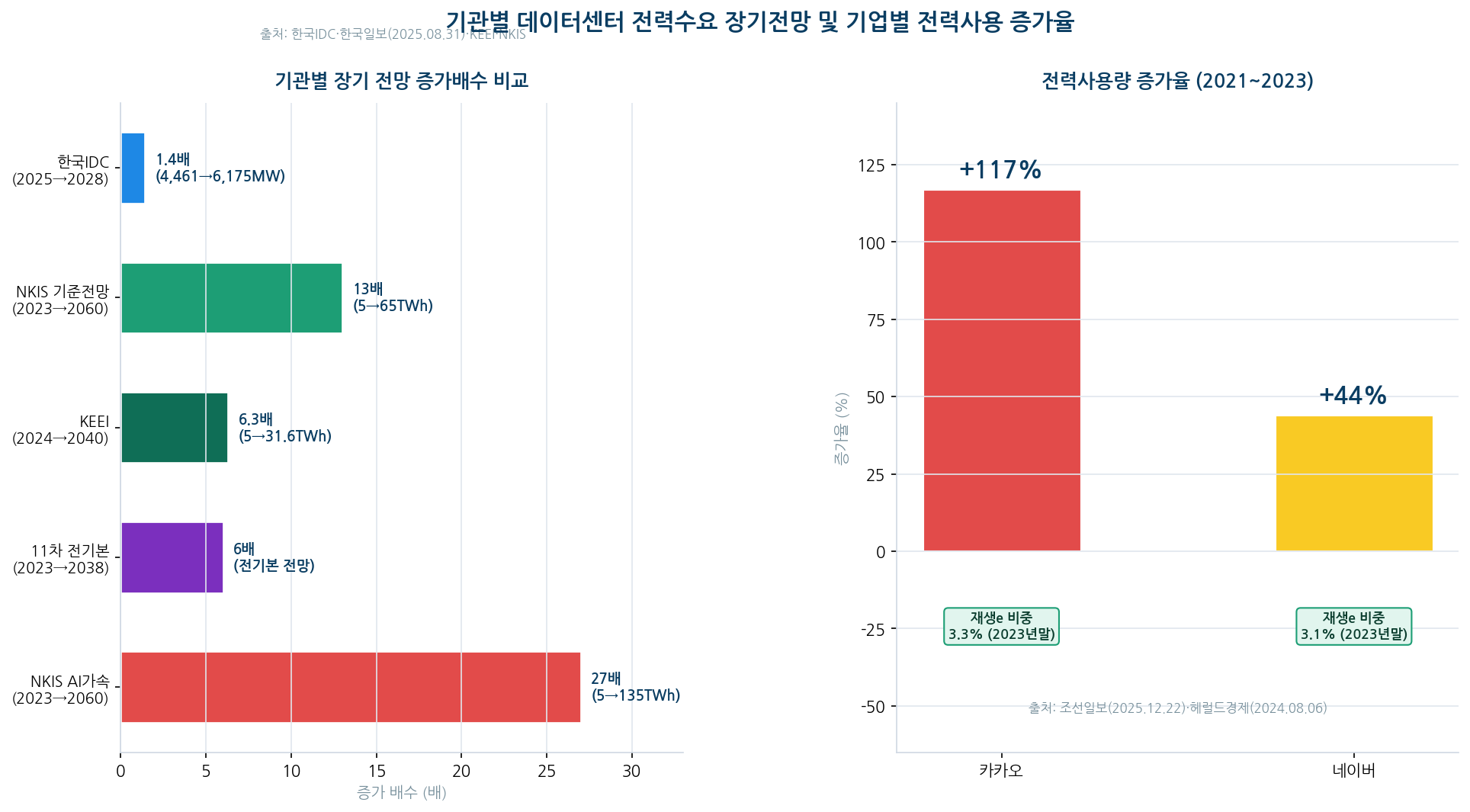

기관별 한국 데이터센터 전력수요 장기 전망 비교(2025~2060) 및 카카오·네이버 전력사용량 증가율 인포그래픽
REGIONAL SHIFT

대안은 지방 — 그러나 "지방엔 고객이 없다"

머니투데이는 이 현상을 "수도권엔 전기가, 지방엔 고객이 없다"는 제목으로 정리했습니다. 비수도권은 1차 기술검토 214건 中 187건이 공급가능 판정(공급불가 12.6%에 불과)을 받았고, 본심사 통과율도 89.7%에 달해 수도권과 정반대의 결과를 보였습니다.

그럼에도 데이터센터 사업자들이 수도권을 고집하는 이유는 명확합니다. 글로벌 클라우드 서비스 제공자(CSP)들이 안정적 운영과 고객 접근성을 위해 수도권 입지를 선호하기 때문입니다. 세빌스코리아에 따르면 국내 상업용 데이터센터 수요는 대부분 AWS·Microsoft Azure·GCP가 이끌고 있으며, 이들은 수도권에 데이터센터를 구축하거나 임차합니다.

※ 출처: 세빌스코리아, 「2025년 한국 데이터센터 시장 리포트」 — 국내 총 수전용량 2024년 1.9GW→2028년 4.8GW(CAGR 26.4%), CSP 중심 수도권 수요 구조 / PwC, 「한국 AI 데이터센터산업의 현재와 투자방향」(2026.03) — 2024년 운영 중인 민간 데이터센터 약 93개소 中 75% 수도권 집중
Q&A

독자 궁금증 해결 코너

Q '공급불가' 판정을 받으면 데이터센터를 영영 못 짓나요?
완전히 불가능한 것은 아니지만, 사실상 해당 변전소·송전선로 용량이 확충되기 전까지는 보류 상태가 됩니다. 전력계통영향평가는 기존 전력망의 여유 용량을 기준으로 평가하기 때문에, 신규 변전소나 송전선로 건설이 완료되어야 재신청이 가능합니다. 이는 수년 단위의 인프라 투자가 필요한 사안으로, 데이터센터 업계에서는 이를 "수요와 인프라의 엇박자"라고 표현합니다.

Q 왜 비수도권은 공급불가 비율이 훨씬 낮나요?
비수도권은 대규모 발전소(원전·화력·재생에너지)가 입지한 지역과 가깝고, 상대적으로 전력 수요 자체가 적어 송배전망에 여유 용량이 많기 때문입니다. 반면 서울·수도권은 전력수요는 크지만 대규모 발전소를 지을 부지가 제한적이라, 멀리서 전기를 끌어와야 하는 구조적 한계가 있습니다.

Q 카카오·네이버 같은 기업들은 전력 문제에 어떻게 대응하고 있나요?
재생에너지 직접 조달로 전환하는 추세입니다. 네이버는 2020년 '2040 카본 네거티브'를 선언한 뒤 태양광·소수력 PPA를 세 차례 체결했고, 카카오는 2026년 초 전력 중개거래 사업자를 통해 안산 데이터센터에 태양광 직접 PPA를 체결하며 첫 직접 조달에 나섰습니다. 카카오는 2030년까지 재생에너지 비중을 60%까지 끌어올리겠다는 목표를 세웠지만, 2023년 말 기준 실제 비중은 3.3%에 그쳐 갈 길이 멀다는 평가입니다.
📋 핵심 요약
항목 내용
신청량 폭증 계약전력 신청 60MW(2020년 이전)→3,091MW(2023년), 3년간 50배↑
수도권 집중도 신청의 71%가 수도권 (736건 중 522건)
수도권 공급불가율 53.4% (전국 공급불가 91.2%가 수도권 집중)
수도권 최종 성공률 1.9% (서울은 단 1건 승인)
기업 전력사용 증가 카카오 +117%, 네이버 +44% (2021~2023)
장기 전망 2038년 추가수요 16.7GW (2023년 대비 약 6배)
INVESTMENT

투자 시사점

  • 비수도권 데이터센터 부지·전력 인프라가 핵심 수혜 — 공급불가율 12.6%로 수도권 대비 압도적 우위
  • 일반용 전기요금 4년간 35% 상승 추세 지속 시 데이터센터 운영비 부담 가중 — 전력비 효율화 기술(냉각·PUE 개선) 기업 주목
  • 재생에너지 직접 PPA 시장 확대 — 카카오·네이버 등 빅테크의 RE100 조달 전략 전환이 PPA 중개시장 성장 견인
  • 전력망 인프라(변전소·송전선로) 투자 확대 불가피 — 수도권 공급제약 해소를 위한 한전·정부 인프라 투자 계획 추적 필요
CONCLUSION

결론

💡 핵심 한 줄
"데이터센터의 진짜 병목은 전기가 부족해서가 아니라,
전기가 필요한 곳과 전기가 있는 곳이 다르기 때문이다."

앞으로 주목할 포인트

  • 수도권 변전소·송전선로 확충 계획과 실제 진척 속도 — 공급불가 판정의 구조적 해소 여부
  • 비수도권 데이터센터 프로젝트의 실제 가동률 — "고객이 없다"는 문제가 해소되는 속도
  • 일반용 전기요금 추가 인상 여부 — 데이터센터 운영비 구조에 미치는 누적 영향
🔍 Raphael Insight · 전력시장 전문가 관점

이번 회차에서 가장 인상 깊었던 숫자는 수도권 데이터센터 신청사업자의 최종 성공률 1.9%입니다. 이는 단순한 "전력이 부족하다"는 문제가 아니라, 한국의 전력 인프라가 만들어진 방식 자체의 구조적 한계를 보여줍니다. 발전소는 멀리 짓고, 수요는 가까이서 발생하는 비대칭 구조가 송전망이라는 병목으로 그대로 드러난 것입니다.

흥미로운 점은 이 병목이 오히려 지방 데이터센터 시장에 기회를 만들고 있다는 사실입니다. "수도권엔 전기가, 지방엔 고객이 없다"는 머니투데이의 표현처럼, 지금 한국 데이터센터 산업은 전력과 수요가 서로 다른 곳에 있는 기형적 균형 상태에 있습니다. 이 불균형이 어떻게 해소되느냐가 향후 10년 한국 데이터센터 산업의 입지를 결정할 것입니다. 다음 회차에서는 이 문제의 해법으로 떠오른 온사이트(자가) 발전 트렌드를 살펴보겠습니다.

📚 참고자료 및 출처
  1. 머니투데이, 「[단독]"데이터센터 짓겠다" 수도권 71% 몰렸는데, 절반 이상 '공급불가'」(2026.05.18) — 이정헌 더불어민주당 의원실 통해 기후에너지환경부에서 입수한 「데이터센터 전기사용신청 현황」 자료, 계약전력 신청량 2020년 이전 60MW→2023년 3,091MW(50배↑), 신청건수 2건→47건
  2. 머니투데이, 「수도권 데이터센터 몰리지만…전력망 '감당불가'→지방이 대안?」(2026.05.23) — 1차 기술검토 736건 中 522건(71%) 수도권 집중, 수도권 공급불가 279건(53.4%), 전국 공급불가 中 91.2% 수도권, 수도권 최종 성공률 1.9%, 비수도권 공급불가 12.6%·본심사 통과율 89.7%
  3. 한국IDC, 「한국 데이터 센터 운영 및 코로케이션 서비스시장 동향, 2025」(2025.06.30) — 국내 데이터센터 전력수요 2025년 4,461MW→2028년 6,175MW, 연평균 11% 증가
  4. 기계설비신문, 「AI 시대의 데이터센터 기술 2」(2025.11.09) — 전력계통영향평가제도(2024.08 시행) 개요, 수도권 신규 전력인입 제한 현황
  5. 조선일보(2025.12.22 보도, 한국데이터경제신문 2026.05.12 재인용), 「[단독] 데이터센터 150개 짓기로 했는데…'전기료 공포'에 떠는 IT 기업들」 — 카카오·네이버 2021~2023년 전력사용량 각각 117%·44% 증가
  6. 헤럴드경제, 「"빨리 지워라" 쌓이는 '메일함'…에어컨보다 전기 더 쓴다」(2024.08.06) — 서울환경연합 한전 정보공개청구 분석, 전국 150개 데이터센터 전력사용량 2022년말 1,762MW→2023년말 1,985MW, 카카오·네이버 재생에너지 사용률 3.3%·3.1%(2023년말)
  7. 한국데이터경제신문, 「전력비 폭등 시대, 국내 데이터센터 3사의 생존 전략 비교」(2026.05.12) — 데이터센터 일반용 전기요금 2021년 128.47원→2025년말 172.99원/kWh(35%↑), Uptime Institute 전력비 비중 약 40%, 카카오·네이버 PPA 직접조달 사례
  8. 한국일보, 「초거대 데이터센터 6곳 중 전력사용량 공개 1곳뿐」(2025.08.31) — 11차 전력수급기본계획 2038년 데이터센터 전력소비 2023년 대비 6배 전망
  9. 한국에너지경제연구원(KEEI) — 데이터센터 전력소비 2024년 5TWh→2040년 31.6TWh 전망(한국데이터경제신문 2026.05.12 인용)
  10. 국가전략기술연구원(NKIS), 「AI 시대 데이터센터 증가의 국내 에너지 소비 시사점」 — 기준전망(2023~2060년 연 7.2%↑, 5TWh→65TWh) 및 AI 가속 시나리오(연 9.3%↑, 5TWh→135TWh)
  11. 세빌스코리아, 「2025년 한국 데이터센터 시장 리포트」 — 국내 총 수전용량 2024년 1.9GW→2028년 4.8GW(CAGR 26.4%), CSP(AWS·Azure·GCP) 중심 수도권 수요 구조
  12. PwC, 「한국 AI 데이터센터산업의 현재와 투자방향」(2026.03) — 2024년 운영 중인 민간 데이터센터 약 93개소 中 75% 수도권 집중, 수도권 Secondary 권역 확장 추세

※ 최신 데이터센터 전력신청 현황은 한국전력공사 및 기후에너지환경부 자료를 통해 확인 가능합니다.
